【設計者・デベロッパー必見】省エネ適判で頻発する「指摘事項」とは?着工遅延を防ぐ実務ポイントと回避策
2025年(令和7年)4月の改正建築物省エネ法施行に伴い、省エネ基準適合義務および適合性判定(適判)の対象が原則すべての新築建築物へと拡大されました。 この適判手続きにおいて、審査機関からの「指摘(質疑)」対応に追われ、予定していた着工日がずれ込むリスクは、事業計画に直結する深刻な課題です。申請書類の初歩的な不備から、図面と計算書の不整合まで、指摘の対象は多岐にわたり、設計者の業務時間を大きく圧迫します。
本記事では、省エネ適判における段階別の「よくある指摘事例」を解説し、着工遅延を防ぎスムーズに審査を通すための回避策をまとめます。
省エネ適判で指摘を受けるとどうなるか

※ 住宅:【建築物省エネ法第11・12条】 適合性判定の手続き・審査の合理化について|国土交通省

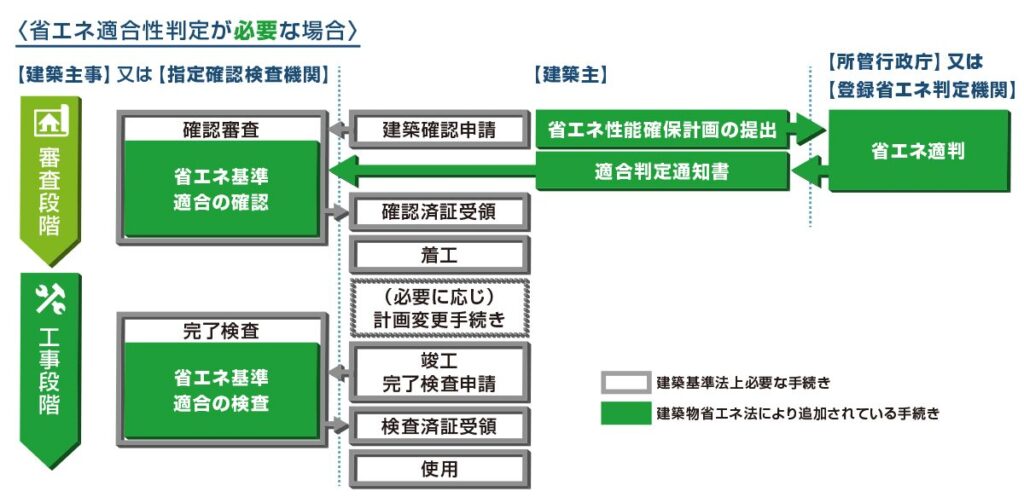

適判審査で指摘が入ると、質疑事項に対する根拠の提示や、図面・計算書の整合性確認、修正・再提出が必要となり、その間審査は完全にストップします。 適合判定通知書が交付されなければ建築確認済証も下りず、必然的に着工することができません。
これは施主や事業主とのスケジュールトラブル、ひいては損害賠償リスクにも繋がりかねません。さらに、設計者の本来業務(意匠設計や現場監理など)が質疑対応に圧迫されることで、プロジェクト全体の見えないコスト増大を引き起こします。
【受付・書類段階】省エネ適判でよくある指摘事例
まずは、入り口となる「申請書の受付」段階で起きやすい、初歩的ですが厄介な書類不備の事例を解説します。
提出者や設計者の「記名・記載ルール」の誤り

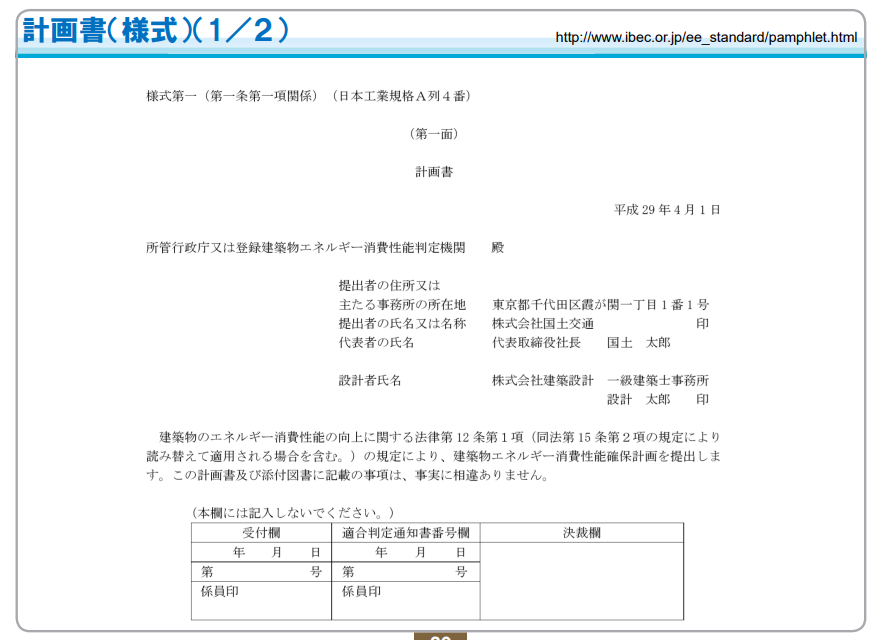

省エネ適判の申請書(第一面)において、提出者の欄には原則「建築主」を記載しなければなりません。建築確認申請等における代理者(設計者)の記名ルールと混同し、誤って作成してしまうミスが散見されるため注意が必要です。
意匠設計者と省エネ計算者が別の場合、第二面の「その他設計者」欄には省エネ計算者を正しく記載しなければなりません。
外皮計算や一次エネルギー消費量などの各種計算書の表紙に、設計者(入力責任者)の記名が漏れているという指摘も頻発しています。

申請書における「面積」や「基準値」の記載不備

戸建住宅の場合は「高い開放性を有する部分」を除いた床面積を記載しますが、複合建築物等における非住宅・住宅部分の面積按分ルールと混同するケースが見られます。
また、外皮平均熱貫流率の「基準値」欄に、法定の省エネ基準値(例:5・6・7地域なら0.87)ではなく、ZEH水準や断熱等級6等の目標数値を誤って記載してしまう初歩的なミスも頻発しています。
【審査段階】図面と省エネ計算に関するよくある指摘事例
適判のメインとなる審査段階は、もっとも指摘が多いタイミングです。ここでは「図面と計算のズレ」が厳しくチェックされます。
図面と計算書の不整合(面積の拾い落とし)
平面図や立面図といった設計図書と、外皮面積計算書の間で数値が合わないケースです。特定の壁面や開口部の面積を拾い落としたり、逆に重複して計算してしまったりと、手作業で計算したときに起こるヒューマンエラーです。
手作業で進められるケースも多い面積の拾い出しは、ミスの巣窟です。どこでミスが起きたかを図面から探し出し、再計算するまでに大変な手間と時間がかかります。
断熱仕様の明示漏れ(基礎・床・ルーフバルコニー等)
矩計図などの図面において、基礎断熱や外気に接する床の断熱仕様が明示されていないという指摘です。
すべての物件にルーフバルコニー等の該当部位があるわけではないため、基本の図面記載から漏れてしまうことも多いようです。審査を円滑に進めるため、該当部位がないプロジェクトでも、断熱仕様や施工範囲を図面に明示することをルールとし、徹底する必要があります。
設備機器仕様の不整合と「機器表」の欠落
一次エネルギー消費量計算の入力数値と、図面上の設備(エアコン、照明機器など)の仕様が一致していないケースです。
設備機器の情報が図面内に散在していると、記載漏れや入力ミスが発生しやすくなります。図面に記載するだけでなく「機器表」として一覧にまとめて提出しないと、審査機関側での確認が難航し、結果として細かな質疑や指摘の対象になりやすくなります。
地域区分の設定誤りや最新プログラムへの未対応
建設地の地域区分を勘違いしたまま計算を進めてしまう初歩的なミスや、建築研究所のWEBプログラムのバージョン違いによる計算誤りです。
省エネ基準は頻繁に見直されるため、最新の法改正やプログラムのアップデート情報を追えていないと、古い基準のまま計算してしまう恐れがあります。この場合、部分的な修正では済まず根本的なやり直しとなる危険があります。
【完了検査段階】施工現場と申請内容の不一致による指摘事例

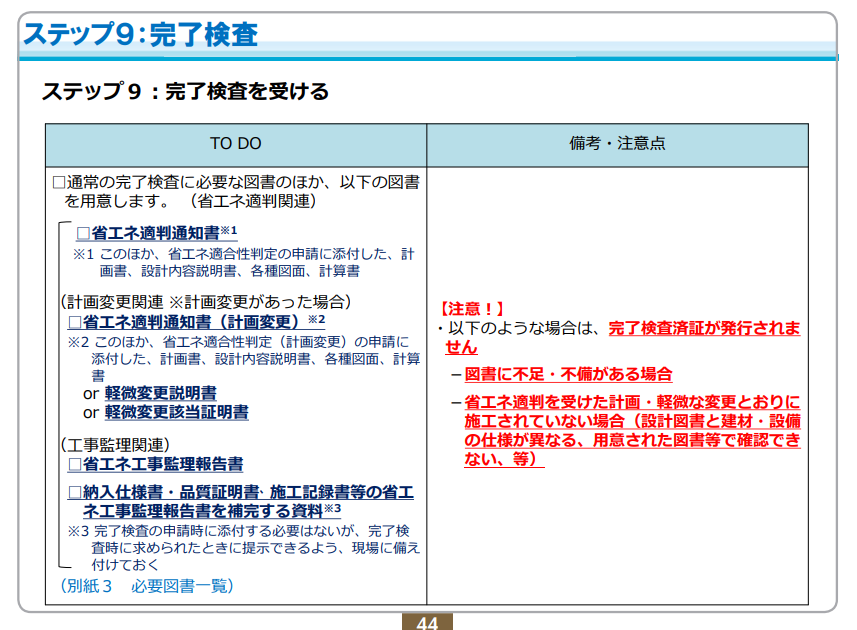

適判の審査を通せば終わりではありません。着工後、建築基準法の完了検査時にも省エネ適合の検査が行われます。
完了検査時に「申請にない設備」が設置されている

省エネ適判の申請書に記載された設備は、完了検査時に「実際に設置」されていなければなりません。
たとえば、ユニットバス・洗面台といった非居室の一次エネルギー消費量計算に関して、省エネ適判の申請時には「照明の設置なし」としていたにもかかわらず、現場の完了検査時には照明が設置されていると、図面と現場の不整合と指摘されます。不備がある以上、完了検査済証は交付されません。
着工後の変更に伴う「軽微変更手続き」の漏れ

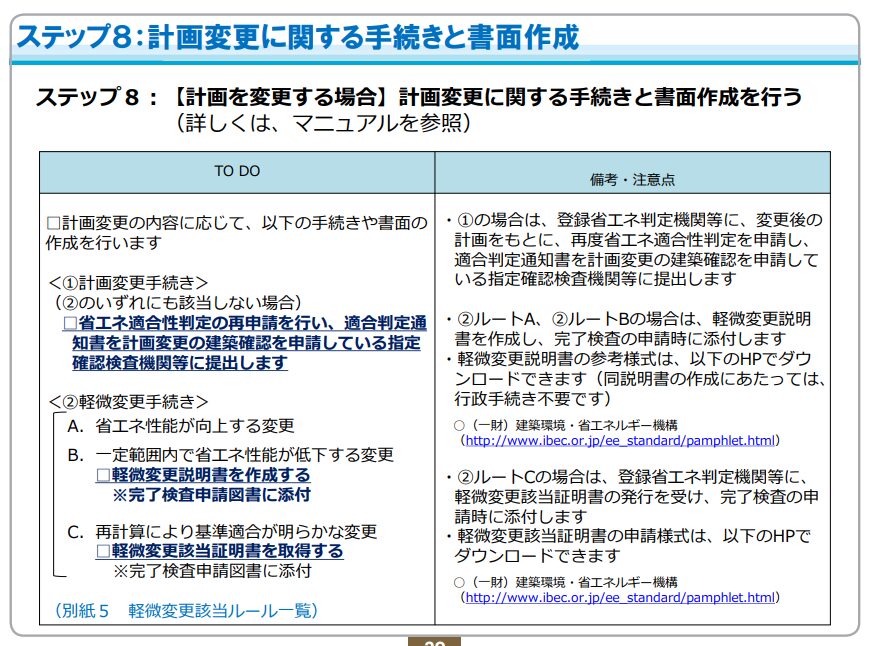

着工後に断熱材の種類や設備機器の変更が発生する場合もあります。ただ、そのままでは完了検査を受けることはできません。以下いずれかの変更手続きが必要です。
・ルートA:省エネ性能を向上させる(または影響しない)変更
・ルートB:一定範囲内で低下させる変更
→ 以上は軽微な変更説明書の提出が必要
・ルートC:再計算を伴う変更
→ 軽微変更該当証明書の交付手続きが必要

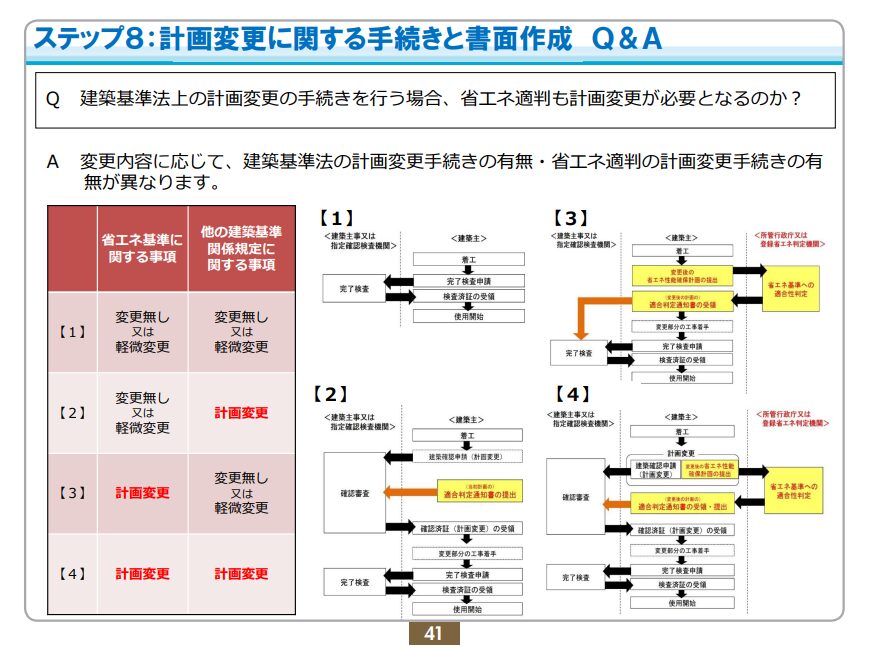

さらに、用途変更などを伴う場合は根本的な「計画変更」となります。
これらの手続きを怠ると検査に通らず、引き渡しスケジュールに大幅な遅れが生じます。
省エネ適判の指摘を回避し、スムーズに審査を通す対策
指摘事項を減らし、一発合格を目指すためにはどのような対策が必要なのでしょうか。3つの具体策を提案します。
社内での図面と計算書の徹底的なダブルチェック
担当者が単独で面積を拾い出し、仕様を入力していると、その作業の細かさゆえにヒューマンエラーにつながりやすいという問題があります。ミスの回避には、設計を担当したスタッフとは別のスタッフが、図面と計算書を突き合わせるというダブルチェック体制が必須です。
ただし、これは1棟の計算に社内リソース(人件費)が実質2倍かかることを意味します。
質疑応答に備えた根拠資料の整理

審査機関から指摘が入った際、即座に計算根拠を示せるように、丁寧に事前準備を完了させておくことも大切です。
使用する断熱材や設備機器のカタログの写し、図面と連携した機器表などを準備し、いつでも提出できるように整理・管理しておいてください。計算作業そのものに加え、こうした根拠資料をまとめる作業も、細心の注意を払い進行します。
計算から「質疑対応」まで専門業者へ外注する
「ダブルチェックや根拠資料の整理に、十分なリソースを用意できない」場合は、省エネ計算の専門業者への外注がおすすめです。
代行業者は、精緻で正確な計算書を作成してくれることだけが役割ではありません。現場が最も避けたい「審査機関からの厄介な質疑対応」や「図面修正の指示対応」まで、すべて代行してくれます。
度重なる法改正を自社で追いかけ続ける必要もなくなり、審査結果の報告におびえる心理的負担からも解放されます。実務を円滑に進めるうえで、相当に有効な選択肢となり得るでしょう。
省エネ適判の指摘や質疑に関するQ&A
省エネ適判の指摘に対して、よくある疑問にQ&A形式で回答します。
Q1.指摘を受けてから修正するまでの期限はありますか?
A. 行政庁や評価機関によって異なりますが、回答期限が設けられているケースも多々あります。
回答期限がある場合、指摘(質疑事項)の連絡を受けてから、指定の期間内に回答や訂正を行わないと、「適合不可」として申請が却下されるおそれがあります。省エネ適判の指摘対応には、迅速かつ専門的な対応が不可欠で、優先順位も高くなります。
Q2.軽微な変更なら、着工後に指摘されても問題ないですか?

A. 適判対象物件の場合、着工後の変更は工期遅延に直結するリスクがあります。省エネ基準に関わる部分に変更が起きた場合、前述の「軽微な変更手続き」や「計画変更」が必要になるためです。
現場の進行状況によっては手戻りが発生し、完了検査済証の交付が遅れる展開も考えられます。事前の正確な計算と仕様の確定は必須と考えてください。
Q3.指摘ゼロ(一発合格)を自社で目指すのは現実的ですか?
A. 社内に省エネ計算専任の部署や担当者がいない限り、極めて困難と言わざるを得ません。頻繁な法改正へのキャッチアップ、不整合のない精緻な図書作成、審査機関との専門的な折衝を、設計者が通常業務の片手間で実行するのは限界があります。外注費を「確実なスケジュール進行(工期遵守)のための保険」と捉え、アウトソーシングを活用する企業が増加しています。
まとめ
省エネ適判での指摘は、受付段階の書類不備から審査段階での図面と計算書のズレ、さらには完了検査時の施工不一致まで、あらゆる場面で発生します。指摘を受けるたびに審査はストップし、「着工遅延」や「現場のやり直し」というトラブルになることも考えられます。
ヒューマンエラーを防ぐためのダブルチェック体制の構築や、根拠資料の体系的な管理を社内で行うには、多大な人件費と手間がかかります。 着工遅延や引き渡し遅延という経営リスクを排除し、設計者が本来のクリエイティブな業務(意匠設計や施主対応など)に専念できる環境を作るためにも、計算実務から審査機関との質疑対応まで一貫してサポートする専門業者へのアウトソーシングを強く推奨します。
省エネ計算なら、しろくま省エネセンターにお任せください!
しろくま省エネセンターでは、業界初の「省エネ計算返金保証」を行っております。
個人住宅、小規模事務所から大型工場などまで、幅広く対応しています。まずはお気軽にご相談ください!
