コラム
TOPコラム省エネ適合性判定省エネ適判は「完了検査」が本番!一発合格を導く写真管理と仕様変更対策

省エネ適判は「完了検査」が本番!一発合格を導く写真管理と仕様変更対策

2025年4月からすべての新築建築物に省エネ基準への適合が義務化され、確認申請における省エネ適判手続きもすっかり定着してきました。

さて、「完了検査」が実務の関門となっている、という実務担当者も多いのではないでしょうか。実際、現場で設計と異なる施工が行われ、完了検査で不合格となり、検査済証が交付されない事例も見られます。

本記事では、直面しやすい仕様変更の対処法や審査機関のチェックポイント、手戻りを防ぐ写真管理のノウハウを詳しく解説します。

省エネ適判における「完了検査」とは

まずは完了検査の基本的な流れと、完了検査が重要な理由を改めて整理します。

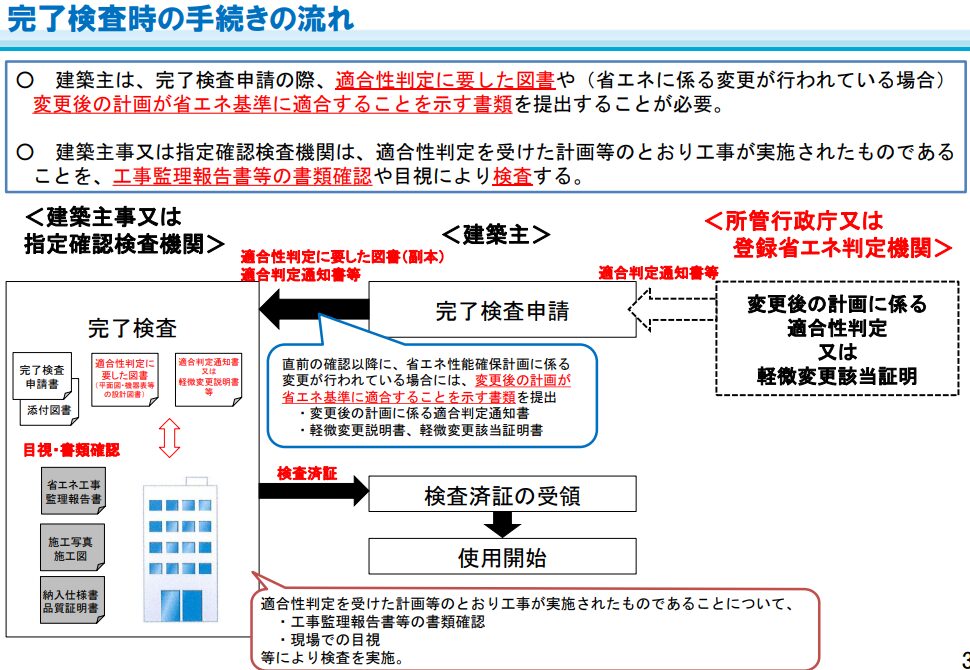

省エネ適判完了検査の流れ

適合性判定等に係る手続の運用について |国土交通省

省エネ適判を受けた建築物は、建築基準法に基づく完了検査の際、省エネ基準に適合しているかどうかの検査も受けなければなりません。

一般的な流れは、以下のとおりです。

1. 工事完了

2. 建築主事/指定確認検査機関に完了検査を申請

3. 省エネ基準への適合を証明する資料を提出

4. 検査員による書類審査・実地検査

5. 検査済証交付

「省エネ基準への適合を証明する資料」とは、工事監理報告書や現場の施工状況を記録した写真などを指します。

省エネ適判の完了検査の重要性

完了検査は、実際の建築物が設計図書通りにつくられているかを確認する、最終関門です。設計の時点で約束された省エネ性能も、確実に実装されているかチェックされます。

設計段階の計算書と現場の施工内容に少しでも相違があれば、検査員から指摘が入ります。適合させるための是正工事や再計算が必要となるだけでなく、完了検査の不合格は、検査済証が下りず、建物が使用できないことを意味します。引き渡しが遅延し、損害賠償問題に発展するリスクもゼロではありません。

現場で起こる「仕様変更」のパターンと3つの変更ルート

「着工後に建材の欠品が判明する」「設備機器の納期が遅れる」といった事態は、現場で頻発します。良くある仕様変更のパターンと、正しい対処法をまとめます。

現場の独断による設備・建材変更の例

現場で多発する建材の欠品や納期遅れに対し、「同等品や少し上のランクの代替品なら問題ないだろう」と現場サイドで独断変更することは極めて危険です。省エネ適判においては、給湯器やエアコンの型番が1文字変わるだけで一次エネルギー消費量(BEI)の計算結果が変動し、設計図書との「不一致」とみなされます。 事前の相談なく仕様が変更されていた場合、完了検査の現場で審査は即座にストップします。

最悪の場合、手続きのやり直し(ルートCの証明書取得や計画変更手続き)のために数週間〜1ヶ月以上のタイムロスが生じ、検査済証が交付されず「竣工・引き渡しの遅延」という、デベロッパー・施工者双方にとって致命的な損害(損害賠償・違約金リスク)を被ることになります。

計画変更と軽微な変更(ルートA・B・C)の整理

設計から仕様変更が生じた場合、変更の内容に応じて「計画変更」または「軽微な変更」いずれかの手続きが必要です。計画変更か、軽微な変更かの判断基準は、以下の通りです。

計画変更(再適判)建築確認の計画変更を伴う場合や、根本的な計画・評価方法の変更、または基準不適合となる変更→ 変更後の計画について「再度、省エネ適合性判定(計画変更)」の受検が必要
軽微な変更上記以外の変更(ルートA・B・C)→ 完了検査時の手続き(ルートCは事前審査)で対応可能

軽微な変更の対処は、さらに3つのルートに分類されます。

ルートA省エネ性能が向上する、または性能に影響がない変更(断熱材の増厚、設備の効率向上など)完了検査申請時に「軽微な変更説明書」と変更図書を提出
ルートB当初の計画に10%以上の余裕(BEI≦0.9)があり、許容範囲内で性能が低下する変更,完了検査申請時に「軽微な変更説明書」と変更図書を提出
ルートC(もっとも煩雑)ルートA・Bに該当しない変更(再計算で基準適合を証明する必要がある変更)完了検査申請「前」に、登録省エネ判定機関等から「軽微変更該当証明書」の交付を受ける

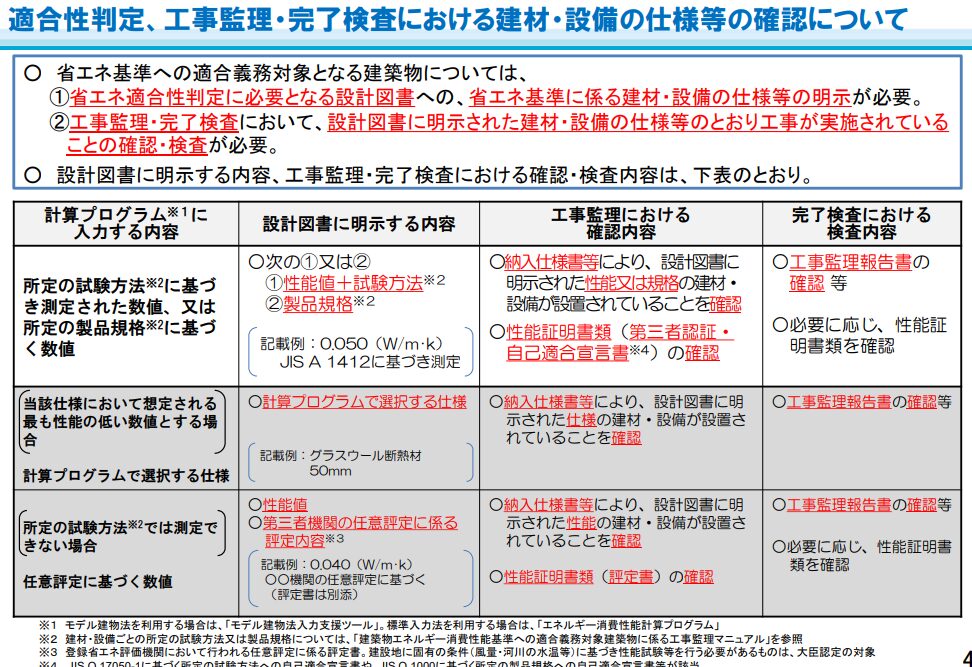

完了検査で検査員が見る3つのチェックポイント

審査機関の検査員が、完了検査の実地検査や提出書類で必ず確認するポイントを解説します。どのようなポイントが見られるのか事前に把握し、対策を打っておきましょう。

1. 断熱材の施工状況と厚み

断熱材が、設計通りの熱伝導率・厚みで隙間なく適切に施工されているかは、もっとも重要なチェックポイントです。

ただし、完了検査の時点では、断熱材は壁や天井の中に隠蔽されてしまっています。

検査では、施工中に撮影された写真を見て、適切かどうかを判断します。写真が施工状況を示す唯一の証拠である点に注意してください。

断熱材の種類が確認できるパッケージの写真や、厚みを示すスケールを当てた写真が不足していると、施工の証明ができず指摘の対象となります。

2. 開口部(サッシ・ガラス)の仕様

建築物の中で、もっとも熱の出入りが大きい開口部は、審査の目も厳しくなりがちです。 現場に取り付けられたサッシやドアの性能証明ラベル、出荷証明書、納品書などが、適判を受けた計算書の仕様(ガラスの構成、空気層の厚み、スペーサーの種類など)と完全に一致しているかを確認されます。

現場の独断でサッシを変更してしまうと外皮性能が変動し、厳しい指摘にもつながりかねません。

3. 高効率設備(空調・照明・給湯など)の型番確認

住宅設備は、一次エネルギー消費量の計算根拠となります。各種設備機器が、設計通りに設置されているかどうかも見られています。

エアコンの室外機や給湯器の型番プレート、全熱交換型換気扇の仕様など、実地や写真が設計通りか確認されると押さえてください。

図面では省エネ型が採用されていたが、現場では従来型がついていたという事態になれば、基準値オーバーとなるリスクがあります。

完了検査の速やかな合格に欠かせない現場写真の撮り方と管理

施工写真は、隠蔽部の状況を証明する唯一の手段です。完了検査を問題なく通過するための、写真管理のコツを解説します。

隠蔽部の写真はこまめに撮影する

断熱材などの隠蔽部は、壁のボードを貼ってしまえば二度と確認できません。撮影漏れがあった場合、最悪のケースでは「確認のために」と、ボードを剥がして内部を見せるよう指示される可能性もあります。

完了検査をスムーズに通過できるかどうかは、現場写真の質と量にかかっている事実を押さえてください。

工程ごとに撮影ポイントをリストにしておき、面倒でも現場監督や職人がこまめに写真を残す体制を整えておきます。

工事監理報告書に添付する写真の撮り方

提出する写真は、検査員にその意図が明確に伝わることが大切です。

・いつ

・どこで

・何を施工したのか

以上の3点が、第三者にも明瞭に伝わる構図で撮影しましょう。

審査機関の検査員に、手戻りなく施工の正当性を認めさせるには、単に断熱材を遠くから撮影するだけでは不十分です。以下の「3点セット撮影(全景・仕様・寸法)」を現場の鉄則として徹底してください。

  1. 【位置の特定】 工事名・施工階・通り芯(施工箇所)を明記した黒板を写し込んだ「全景写真」
  2. 【仕様の証明】 断熱材の製品名、熱伝導率、JIS規格等の印字がはっきりと判別できる「パッケージ・ロットのアップ写真」
  3. 【寸法の証明】 断熱材の厚みを証明するために、メジャー(スケール)を垂直に当てて目盛りが鮮明に読める「接写写真」

設備機器についても、本体の設置全景だけでなく「型番銘板の文字が鮮明に読める接写」が必須です。この「位置・仕様・寸法」を網羅した写真管理の仕組みづくりこそが、検査員の指摘をゼロにし、一発合格を導く最大の武器となります。

審査機関からの指摘を減らす設計と施工の連携術

省エネ適判の完了検査は、設計者だけでも現場監督だけでも乗り切れません。社内で構築すべき連携体制を提案します。

着工前にキックオフミーティングを実施する

設計と施工のコミュニケーションが不足していると、手戻りが生じやすくなります。

着工前に、設計者と現場監督を交えたキックオフミーティングを実施すると良いでしょう。キックオフミーティングで、使用予定の断熱材や設備、さらに何が省エネ計算の要になっているのかといった重要ポイントを共有しておきます。

現場監督に「勝手に変えてはいけない急所」を理解してもらっておけば、不要な仕様変更を回避できる可能性が高まります。

変更発生時の「即時報告ルール」を徹底する

どれほど綿密に計画しても、キックオフミーティングに力を入れても、現場での変更をゼロにすることは困難です。だからこそ、変更が生じる前提で、対応ルールを決めておきます。

「代替品を採用する場合は、発注前に設計者へ報告する」といったルールの設定は、基本中の基本です。報告を受けられれば、設計者はルートA・B・Cのどれに該当するかを判断し、再計算や証明書が必要かを見極められます。

変更、即連絡の連携フローがあれば、完了検査直前になって慌てる事態も防げるでしょう。

省エネ適判の完了検査に関するQ&A

省エネ適判完了検査の実務で直面しやすいトラブルと対処法について、Q&A形式で回答します。

Q1.完了検査の直前に、図面と異なる型番の設備(エアコンや給湯器など)が設置されていることが発覚しました。どう対応すべきですか?

A.  ただちに設計者へ連絡し、省エネ計算(BEI)の再計算を行って変更ルートを特定してください。

仮に性能が同等以上で「ルートA(またはB)」に該当した場合でも、手続きが不要になるわけではありません。完了検査申請時に「軽微な変更説明書」と変更図書の提出が必須となります。 万が一、性能が下がり「ルートC」に該当した場合は、検査前に登録省エネ判定機関等から「軽微変更該当証明書」を取得しなければならず、数日〜数週間の工期遅延(検査延期)が現実化します。

発覚した瞬間、自己判断で隠蔽しようとせず、まずは設計者および判定機関の担当者へ「事前相談」を入れ、最短で書類を揃えるリカバリーフローを組むことが鉄則です。

Q2.断熱材の施工写真を撮り忘れたまま、壁のボードを貼ってしまった。どうすればよいか。

A. 自己判断はNG。審査機関に事情を説明し、指示を仰いでください

出荷証明書や納品書などで該当する材料が現場に搬入されたことを証明しつつ、部分的な開口や点検口からの確認で済むよう交渉の余地を探ります。ただし、ボードの部分的な解体を求められる場合もあることは覚悟が必要です。

Q3.軽微な変更(ルートC)の計算書作成は、手間がかかる。外部に依頼できるか。

A.外部の専門機関への依頼も可能です

ルートCの手続きは煩雑であり、現場が進行している最中に設計者が通常業務の片手間で再計算と書類作成を行うのは大きな負担となるでしょう。省エネ計算を専門に扱う外部機関へ再計算を依頼すれば、工期遅延や業務の圧迫を最小限に抑えられます。

まとめ

2025年以降、設計時の基準適合は当たり前となり、現場での確実な実装と証明が実務のハードルとなっています。現場の独断による仕様変更や写真の撮り忘れが、引き渡し遅延といった重大なトラブルにつながるリスクは、全社で共有しておくことが大切です。設計と施工の連携を密にし、着工前の情報共有と変更時の報告ルールの徹底に務めてください。
