【2026最新】建築確認申請が不要になる条件は?法改正後の実態と注意点
2025年4月の建築基準法・建築物省エネ法改正(4号特例の縮小・省エネ基準適合義務化)により、建築確認申請の対象範囲が大幅に拡大されました。 これにより、従来は確認申請が不要、あるいは図書省略が認められていた木造2階建て住宅や小規模リノベーション物件の多くが「新2号建築物」へ移行し、全国的に確認申請と詳細な計算書類の提出が義務付けられています。 実務現場では、「申請不要と誤認して着工がストップした」「リノベで確認申請を出した結果、既存不適格の遡及対応に追われ予算が破綻した」といったトラブルが後を絶ちません。
本記事では、設計者やゼネコン、デベロッパーの皆様に向けて、現行法で確認申請が不要となる厳格な条件、法改正後に顕在化した実務課題、そして工期遅延を防ぐための対策をプロ目線で解説します。
【2025年法改正】建築確認申請が不要なケース

現行の建築基準法で確認申請不要とされるケースを整理します。
防火地域・準防火地域外での「10m2以内」の増改築
原則的に、建築物の増築・改築・移転には建築確認申請が必要です。ただし、以下は建築確認申請が免除されます。
| ・建築場所が「防火地域および準防火地域以外の区域」かつ・増改築部分の床面積の合計が10m2以内 |
新築の場合は10m2以内でも建築確認申請が必要です。面積によって免除となるのは、既存建物が存在する敷地内での増改築等に限られます。

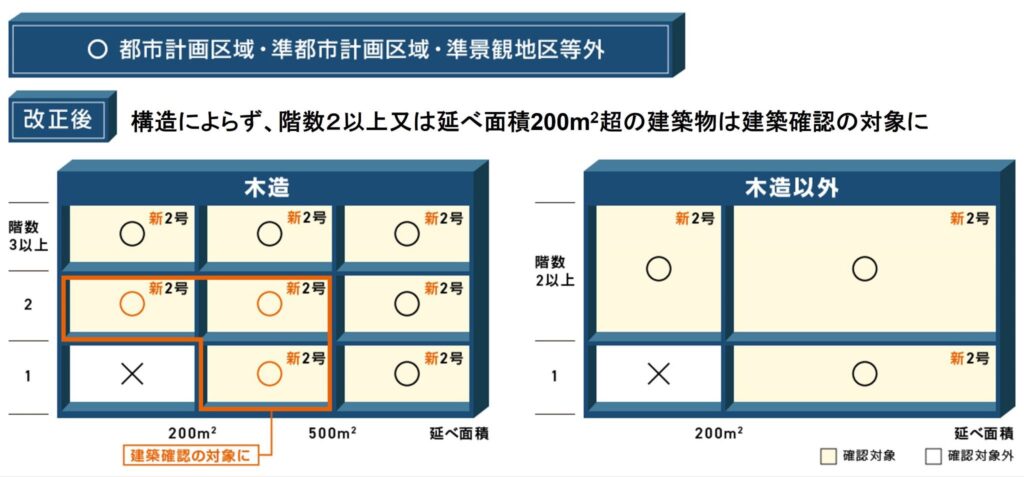

都市計画区域外における「新3号建築物(小規模平屋等)」
都市計画区域・準都市計画区域・準景観地区「外」において建築確認申請が不要となるのは、以下の条件をすべて満たす「新3号建築物」に限られます。
- 木造平屋建て かつ 延べ面積200㎡以下
DOCX - 木造以外の平屋建て かつ 延べ面積200㎡以下(※非木造平屋は改正前は延べ100㎡超で確認要だったものが200㎡以下に緩和)
DOCX
※旧4号時代の認識による「重大事故」に注意
改正前は「都市計画区域外であれば、木造2階建て住宅(旧4号)は確認申請不要」でした。しかし法改正後は、階数2以上または延べ面積200㎡超の建築物はすべて「新2号建築物」となり、日本全国どの地域(都市計画区域外・白地地域)であっても確認申請・完了検査が100%必須となります。別荘地や地方の分譲開発等で申請漏れが発生し、行政処分や着工停止となる事例が多発しているため厳重な注意が必要です。
2025年法改正以降、顕在化した課題
法改正により、現場ではさまざまな混乱やトラブルが起きています。3つの課題をピックアップして解説します。

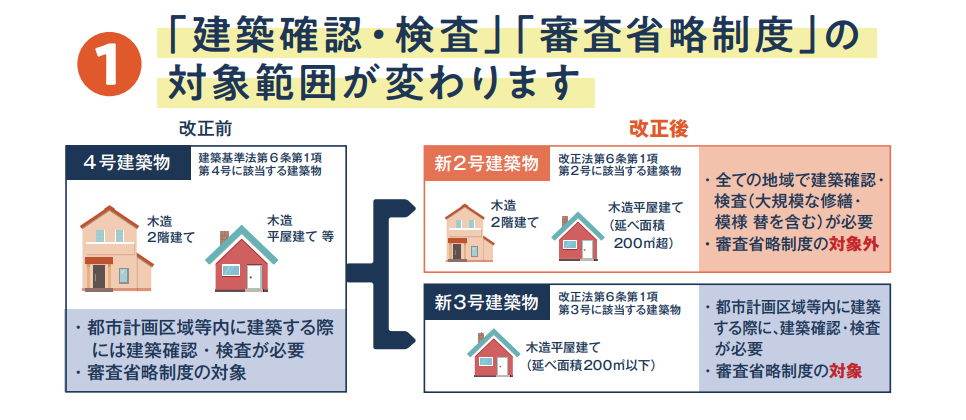

【おさらい】新2号建築物への移行と4号特例の縮小

2025年4月の法改正では、従来の建築物の分類が見直されました。一般的な木造2階建て住宅などは「新2号建築物(木造2階建て、または木造平屋で延べ面積200m2など)」と定義され、4号特例が縮小されています。
新2号建築物では、従来は免除されていた確認申請時の構造計算書・省エネ計算書の添付がすべての地域で必須となっています。

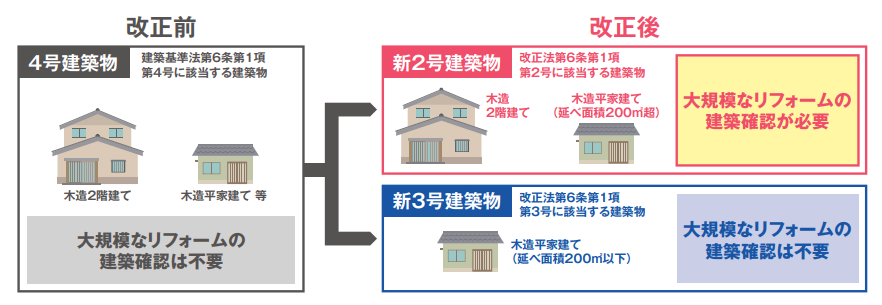

【課題1】リノベーションにおける確認申請義務化と「既存不適格の遡及」問題

新2号建築物(木造2階建て等)に該当する既存住宅・ビルにおいて、主要構造部(壁・柱・床・梁・屋根・階段)の1種以上を過半にわたって改修する「大規模の修繕」「大規模の模様替」を行う場合、建築確認申請が必須となりました。
ここでプロの実務者が最も警戒すべきは、「確認申請を提出することで、建物全体に現行建築基準法の遡及適用(法第86条の7)が発生するリスク」です。
- 既存建物に増築歴があり、検査済証が存在しない
- 構造壁の配置や基礎の仕様が現行基準を満たしていない
こうした物件で確認申請を伴うフルリノベーションを計画すると、行政や指定確認検査機関から「既存部分の適法性証明(法第12条第5項報告やガイドライン調査)」を求められ、調査費用や耐震補強工事で数千万円の追加コストが発生し、事業計画が破綻するケースがあります。 「主要構造部の過半に手をつける設計なのか」「過半未満に抑えて確認申請を回避(適法改修)できるか」のシビアな設計判断が求められます。
【課題2】「都市計画区域外の木造2階建て=不要」の誤認と着工遅れ

※ 建築確認・検査の対象となる建築物の規模等の見直し|国土交通省
現在は場所を問わず、新2号建築物(木造2階建て等)の新築には建築確認申請が必須です。
しかし、地方では「都市計画区域外だから、木造2階建の申請は不要」という過去の認識が抜けきれず、着工直前に審査機関や行政から指摘を受けて進行が止まる事例も起きています。
【課題3】構造・省エネ書類の義務化に伴う審査期間の長期化

4号特例の縮小によって、確認申請時に構造計算書や省エネ計算書の提出が求められるケースが増加しました。これは設計士の図面・書類作成の負担が増えることを意味します。同時に審査機関に持ち込まれる確認申請の絶対量と審査項目も増加し、審査業務の混雑と許可遅延が常態化しつつあります。
申請から確認済証が下りるまでの期間が長期化し、スケジュール管理が困難になっている様相も見られます。
迷いやすい小規模工事の確認申請の要否
カーポートやユニットバスなど、日常的に直面する小規模工事の確認申請要否基準を解説します。
※ 参照:木造戸建の大規模なリフォームに関する建築確認手続について|国土交通省
カーポートやプレハブ物置の設置
屋根と柱を有するカーポートやプレハブ物置は、原則として建築基準法が定める「建築物」に該当します。
更地に新たに設置する場合は「新築」として、母屋が建っている敷地内に設置する場合は「増築」として確認申請が必要です。また、前述の「防火地域外かつ床面積10m2以内」という条件を満たせば確認申請は不要です。
施主には「ホームセンター等で一般の方が購入できるものでも、法律上は建築物と扱われるため事前の法規調査が必要です」と案内してください。
ユニットバス交換など水回りのリフォーム
キッチンやユニットバスなどの住宅設備を新しいものに交換する場合、既存の空間内だけで工事が完了するなら、確認申請は不要です。主要構造部の過半を改修するわけではないためです。
ただし、「現状より広いユニットバスを入れたいので、外壁を少しだけ外側に広げる」といった工事が発生する場合は「増築」扱いとなります。広げる面積がわずかであっても、防火地域内であれば確認申請が必須となります。工事の程度によって確認申請の要不要が変わる点に注意してください。
ウッドデッキや太陽光パネルの設置
屋根のないウッドデッキや目隠しフェンス、既存の屋根の上に載せる太陽光パネルなどは、原則として建築基準法上の「建築物」には該当しません。従って、確認申請も不要です。
ただし注意すべき例もあります。たとえば、固定式の屋根や本格的なパーゴラ(日よけ棚)の取り付けは建築物とみなされ、申請が必要になる可能性があります。
なお、建築物に該当しない設備の設置でも、斜線制限や絶対な高さ、積雪・風圧に対する構造耐力、防火地域の要件には適合させる必要があります。自治体ごとに独自の規制が設けられていないかも、事前に確認してください。
注意!確認申請不要=法規チェック不要ではない
ビルダーが注意しなければならないのは、次の2点を明確に区別することです。
・確認申請の手続きが免除されること
・建築基準法を守らなくてよいこと
10m2以内の増築などで確認申請の提出が不要でも、建ぺい率や容積率、採光制限、斜線制限などの関係法令には適合しなければなりません。間違いのない設計と施工は大前提であり、違法建築物にしない重要なポイントです。
もし、違法建築物になってしまうと、将来的な売却時や住宅ローン借り換え時に施主に不利益をもたらします。
細かいと感じられても、施主へは「申請手続きが不要な工事でも、安全のために適法性の法規チェックは必ず行います」と案内するようにしてください。
複雑化する確認申請・計算業務を乗り切る外注の活用
2025年の法改正以降、確認申請が不要なケースは激減しています。新築はもちろんリノベーションを含む大半のプロジェクトにおいて、確認申請手続きと高度な計算書類(構造・省エネ)の添付が必須となっており、確認申請のいらない案件はほぼなくなったというビルダーも少なくないはずです。
計算や書類作成、申請などの煩雑な業務を無理に内製化すると、業務過多を引き起こし、人為的ミスや着工遅延のリスクを高める要因となり得ます。
社内の生産性の維持、プロジェクトのスケジュール通りの進行のために、構造計算や省エネ計算、そして確認申請まで、専門の代行業者への外注を強くおすすめします。
信頼できる外部リソースを適切に活用すれば、設計士は意匠設計や施主対応といった本来の業務に専念できるようになり、効率的な業務の遂行と施主の満足度向上、そしてコンプライアンスの遵守の三方良しが可能になります。
建築確認申請が不要なケースに関するQ&A
建築確認申請が不要なケースに関して、よくある疑問にQ&A形式で回答します。
Q1.10㎡以内の増築で確認申請が免除される場合、省エネ計算や適判は必要ですか?
A.原則として、建築確認申請が不要な10㎡以内の増築工事は、省エネ基準適合義務(省エネ適判・省エネ計算書の審査)の対象外となります。
建築物省エネ法に基づく基準適合審査は建築確認申請の手続きと連動しているため、防火地域外かつ10㎡以内の増築で確認申請を要しない工事であれば、行政庁への省エネ計算書の提出・判定は求められません。
ただし、「防火・準防火地域内の増築」である場合は、たとえ数㎡の小規模増築であっても建築確認申請が必要となり、増築部分に応じた省エネ基準適合確認(または仕様基準確認)が求められる点に注意してください。
Q2.確認申請が不要な小規模物件なら、完了検査も不要ですか?
A.確認申請が不要な物件であれば、それに伴う完了検査の義務は生じません。
建築基準法上、確認申請を行っていない物件に対して完了検査を申請するプロセスはありません。ただし、前述の通り建築基準法や各自治体の条例等の関係法令を遵守して設計・施工を行う責任は課せられます。
Q3.用途変更を行う場合も確認申請は必要ですか?
A.特殊建築物への変更で、床面積が200m2を超える場合は必須です。
住宅から店舗・宿泊施設・福祉施設などへ「特殊建築物」としての用途変更を行う際、その用途を変更する部分の床面積の合計が200m2を超える場合は、新築等と同様に建築確認申請が必須となります。
まとめ:確認申請の厳格化時代を乗り切る「法規調査」と「外注リソース」の確立
2025年4月の法改正を経て、「建築確認申請が不要な工事」は極めて限定的な例外となりました。 新築はもとより、リノベーションや用途変更プロジェクトにおいて最も回避すべきは、「申請不要の誤認による着工停止」や「既存不適格・構造省エネ審査の長期化に伴うプロジェクトの納期遅延」です。
構造計算・省エネ計算図書の作成や、審査機関との専門的な質疑対応、既存不適格の法規調査を社内設計者だけで抱え込むことは、業務のパンクと重大な事業リスクを招きます。 実績豊富な専門代行会社と連携し、計算・申請業務をスピーディにアウトソーシングすることは、着工スケジュールを死守し、建築ビジネスの利益率を高めるための最も確実な経営判断です。
